Перепланировка с усилением несущей стены: как согласовать

Перепланировка в нежилом здании

Перепланировка с усилением несущей стены согласуется до начала работ: металлическая обойма или рама проема меняет конструктивную схему, и такие работы попадают под региональный регламент согласования. Для нежилого помещения в многоквартирном доме в Москве маршрут идет через Мосжилинспекцию по Постановлению Правительства Москвы № 508-ПП от 25 октября 2011 года, а допустимость вмешательства в конструктив подтверждает автор проекта дома или ГБУ «Экспертный центр». Для отдельно стоящего нежилого здания достаточно раздела КР от проектной организации с допуском СРО, подписанного собственником, а результат фиксирует Росреестр по техническому плану. Главное различие, от которого зависит весь порядок действий: помещение в МКД — это разрешение и акт жилищной инспекции, отдельно стоящее нежилое здание — проект, техплан и регистрация без жилищной инспекции.

Покажем, как отличить несущую стену от перегородки по документам, а не на глаз, какие исходные данные собрать до заказа проекта и что входит в расчет перемычки. Разберем, во что обходится усиление, выполненное без согласования: от предписания вернуть конструкцию в исходное состояние до отказа Росреестра с формулировкой о реконструкции. Сценарная таблица маршрутов по типам объектов, стоимость работ на 2026 год, кейс легализации выполненных работ и ответы на технические вопросы — во второй половине статьи.

Содержание
  1. Усиление несущей стены относится к перепланировке
  2. Как определить, что стена несущая, и что это меняет
  3. Маршруты согласования по типам объектов
  4. Что собрать до заказа проекта усиления
  5. Во что обходится усиление стены без согласования
  6. Образцы документов по перепланировке и усилению конструкций
  7. Раздел КР: что должно быть в проекте усиления
  8. Порядок согласования усиления несущей стены
  9. Как согласовать усиление несущей стены: пошаговая инструкция
  10. Когда схема перепланировки не работает
  11. Когда усиление стены согласовать нельзя
  12. Практика: кейс и ответы на технические вопросы
  13. Кейс из практики: легализация выполненных работ в помещении МКД
  14. Вопрос эксперту
  15. Стоимость проекта усиления и согласования перепланировки
  16. Выводы
  17. Частые вопросы
  18. Нужно ли согласие всех собственников дома при устройстве проема в несущей стене?
  19. Можно ли усилить проем, если по стене уже идет трещина?
  20. Отвечает ли арендатор, если проем расширяли под его оборудование?
  21. Нужен ли технический план, если площадь помещения не изменилась?
  22. Всегда ли требуется инструментальное обследование с шурфованием?
  23. Чем отличается процедура в Санкт-Петербурге?

Усиление несущей стены относится к перепланировке

Перепланировка — это изменение конфигурации помещения: снос и возведение перегородок, устройство, расширение или закладка проемов. Переустройство — изменение инженерных систем: перенос сантехники, трассировки водоснабжения и канализации, вентиляционных коробов. Усиление несущей стены попадает в первую категорию, когда оно сопровождает устройство или расширение проема, потому что меняется и конфигурация, и работа конструктива. Если металлообойма ставится по результатам обследования, а габариты помещения и проемов не меняются, конфигурация в ЕГРН остается прежней, но основанием для производства работ все равно служит раздел КР с расчетом.

Градостроительный кодекс понятия перепланировки не содержит: в нем есть реконструкция и капитальный ремонт. Для МКД порядок закрыт Жилищным кодексом и региональными актами, для нежилых зданий такого детального регулирования почти нет. В Москве работает Постановление Правительства Москвы № 432-ПП с перечнем работ, для которых разрешение на строительство не требуется. Проектная документация при этом готовится по Постановлению Правительства РФ № 87 о составе разделов, а проектная организация обязана состоять в СРО: без выписки из реестра членов СРО проект не примут ни в жилищной инспекции, ни при регистрации.

Полезно знать: в проекте перепланировки отдельным пунктом фиксируется запрет штробления несущих стен под скрытую электропроводку. Штроба в усиленной стене — самостоятельное нарушение, которое инспектор фиксирует на приемке наравне с несогласованным проемом.

Как определить, что стена несущая, и что это меняет

По поэтажным планам БТИ отличить несущую стену от перегородки удается не всегда: планы фиксируют конфигурацию, а не конструктивную схему. Выезд инженера на объект тоже не дает юридического ответа — он дает обмеры. Ответ дает документация автора проекта здания. В панельных домах Москвы несущую функцию выполняют внутренние стены, а наружные панели часто работают как самонесущие, и предположение «внутри перегородка, снаружи несущая» приводит к ошибке в обе стороны.

С марта 2025 года проекты, меняющие внутреннюю планировку помещений в многоквартирных домах Москвы, проходят через МНИИТЭП как автора проектов панельных серий или через ГБУ «Экспертный центр». Без их отметки на проектной документации Мосжилинспекция не принимает комплект к рассмотрению. В практике СМВ Групп мы уточняем серию и год постройки дома до подготовки коммерческого предложения: от этого зависит, какая из двух организаций будет проверять конструктивные решения и какой объем расчетов придется заложить в раздел КР.

Уважаемые клиенты!

В нашей статье вы найдете много полезной информации. Но если нет времени читать сейчас — просто позвоните. Наши эксперты ответят на ваши вопросы и помогут разобраться:

Москва:8-499-495-43-20

Санкт-Петербург:8 (812) 409-63-02


Консультации бесплатны и удобны — всегда рады помочь!

Чертеж плана этажа с разделением стен на несущие и самонесущие по осям
Конструктивную схему читают по рабочим чертежам с раскладкой плит и подписями стен, а не по поэтажному плану БТИ.

Второй фактор — статус конструкции. Несущие и наружные стены многоквартирного дома относятся к общему имуществу. Если работы уменьшают общее имущество, например при вырезании участка наружной стены под новый проем, применяются статьи 36 и 40 Жилищного кодекса: требуется согласие всех собственников помещений в доме, оформленное протоколом общего собрания строго по регламенту жилищной инспекции. Неверно оформленный протокол равнозначен его отсутствию и ведет к отказу.

Маршруты согласования по типам объектов

Порядок действий определяется не видом работ, а связкой «тип здания плюс регион». Ниже — сценарии, с которыми мы работаем чаще всего.

Ситуация Кто подтверждает допустимость Согласующий орган Финальный документ
Нежилое помещение в панельном МКД, Москва МНИИТЭП как автор проекта дома Мосжилинспекция по 508-ПП, экспертиза СЭС Акт о завершенном переустройстве, затем запись в ЕГРН
Нежилое помещение в МКД иной конструктивной схемы, Москва ГБУ «Экспертный центр» Мосжилинспекция по 508-ПП, экспертиза СЭС Акт о завершенном переустройстве, затем запись в ЕГРН
Нежилое помещение в МКД, Санкт-Петербург Техническое заключение о состоянии конструкций от проектной организации с СРО Межведомственная комиссия районной администрации по распоряжению 735-Р Акт МВК, затем запись в ЕГРН
Отдельно стоящее нежилое здание, фасад не затрагивается Конструктор проектной организации с СРО, раздел КР Согласование между собственником и проектной организацией, подписи и печати на титульном листе Технический план и запись в ЕГРН
Отдельно стоящее нежилое здание, затрагивается фасад, Москва Раздел КР плюс проект частичного изменения фасада Москомархитектура, если объект подпадает под 94-ПП Технический план и запись в ЕГРН
Помещение в объекте культурного наследия Проектная организация с лицензией Министерства культуры КГИОП в Санкт-Петербурге, профильный орган охраны наследия в Москве Акт согласующего органа, затем запись в ЕГРН
Читайте  Перепланировка: можно ли поставить перегородку без проекта

Из таблицы видно ограничение, которое чаще всего ломает планы главного инженера: проектная организация без лицензии Минкультуры не вправе разрабатывать проект по объекту культурного наследия, поэтому по адресам в исторической застройке Петербурга и центра Москвы статус здания проверяется до подписания договора. Регламент работы Мосжилинспекции с заявителями и перечень услуг по согласованию перепланировки размещены на официальной странице Мосжилинспекции на портале mos.ru.

Что собрать до заказа проекта усиления

Комплект исходных данных влияет на срок сильнее, чем сама разработка раздела КР.

  1. Поэтажные планы БТИ. Проверьте, нет ли на них красных линий. Красным БТИ отмечает изменения, выявленные при инвентаризации и не согласованные жилищной инспекцией. Черные линии означают, что планировка согласована или существовала изначально.
  2. Выписка ЕГРН на здание и на помещение, при необходимости на земельный участок.
  3. Технический паспорт. Для зданий, учтенных до 2021 года, документы БТИ обязательны для подачи в жилищную инспекцию; по более поздним объектам используются сведения ЕГРН.
  4. Проектная документация здания или сведения о серии и годе постройки: от них зависит, кто подтверждает конструктив.
  5. Задание на проектирование с фактическими габаритами проема, который нужен: ширина и высота, привязка, требования арендатора или технолога.
  6. Правоустанавливающие документы и, для арендатора, письменное согласие собственника на работы.

Лайфхак: запросите планы БТИ до заключения договора на проектирование. Если на них есть красные линии, сначала легализуют ранее выполненные работы, и только потом заходят с новым проемом: объем, срок и бюджет проекта при этом меняются полностью.

Во что обходится усиление стены без согласования

Ответственность за самовольную перепланировку несет собственник помещения, а не подрядчик и не арендатор, инициировавший работы. Для юридических лиц штраф достигает 500 000 рублей, и вместе со штрафом выдается предписание вернуть конструкцию в первоначальное состояние за свой счет. Демонтаж смонтированной металлической рамы и восстановление кладки — отдельный бюджет, который в первичную смету никто не закладывает.

Расчет на то, что работы никто не увидит, не оправдывается по простой причине: в коммерческое помещение проверяющие приходят регулярно. Инспектор МЧС замеряет эвакуационные выходы и сверяет ширину проема с поэтажным планом, у Роспотребнадзора планы тоже есть, а жалоба жильцов верхних этажей на шум строительных работ дает жилищной инспекции основание для выезда, в котором собственник не вправе отказать. Расхождение фактической ширины проема с планом видно рулеткой за минуту.

Расширенный проем в несущей стене с металлической рамой усиления на стойках
Смонтированная рама усиления без согласованного проекта — это конструкция, которую по предписанию придется демонтировать вместе с восстановлением кладки.

Вторая часть цены ошибки лежит не в надзорной, а в имущественной плоскости. Пока изменения не внесены в ЕГРН, фактическая конфигурация помещения не совпадает со сведениями реестра. Такой объект сложнее продать, заложить и сдать сетевому арендатору: крупные ритейлеры требуют от арендодателя пройти весь путь согласования, получить разрешение, выполнить работы и предъявить акт, а ответственность возлагают на собственника.

Внимание: отклонение от согласованного проекта на этапе строительно-монтажных работ приводит к тому же результату, что и работы вообще без проекта. Инспектор на приемке фиксирует несоответствие и отказывает в выдаче акта. Дальше требуется техническое заключение о допустимости и безопасности ранее выполненных работ, повторная экспертиза СЭС и повторная подача в жилищную инспекцию.

Образцы документов по перепланировке и усилению конструкций

Комплект для тех, кто готовит задание подрядчику: начинать стоит с образца технического заключения, по нему видно, какие выводы о состоянии конструкций должен дать проектировщик.

Документ Скачать
Образец технического заключения Скачать
Образец проекта перепланировки Скачать
Техническое задание на перепланировку Скачать
Заявление о согласовании перепланировки Скачать
Акт о завершенной перепланировке Скачать
Технический план перепланировки Скачать

Раздел КР: что должно быть в проекте усиления

Конструктивные решения разрабатывает конструктор проектной организации, состоящей в СРО. Работа начинается с выезда: инженер фиксирует фактическую ширину и высоту проема, высоту от уровня земли до подоконника при работах по наружной стене, тип и толщину материала стены, делает фотографии изнутри и снаружи. По этим данным конструктор подбирает вид усиления, а не наоборот. В СМВ Групп мы не запускаем расчет по присланным планам без выезда: толщина стены и материал кладки на объекте регулярно расходятся с документацией.

Содержательное ядро раздела — расчет перемычки. Он показывает в цифрах, выдерживает ли подобранный профиль вес конструкций, которые находятся над проемом, и заканчивается выводом о соответствии требованиям прочности и устойчивости по своду правил. Если расчет не сходится, конструктор меняет профиль или уменьшает габариты проема. Без расчета проем шириной больше исходного создает риск, который проявляется не обрушением, а трещиной по кладке: перемычка перегружается, трещина раскрывается, и разрушение идет дальше.

Проем в кирпичной несущей стене с металлическими стойками и хомутами усиления
Вид усиления — стойки, обойма, хомуты — подбирается по результатам обмеров и расчета, а не по аналогии с соседним объектом.

Кроме расчета, в раздел входят схема устройства проема, разрезы с показанным усилением и чертежи узлов: стыковочные и сварные соединения, места примыкания. Количество узлов конструктор определяет сам, исходя из того, что нужно донести до монтажников. В составе технического заключения дополнительно появляется план с указанием несущих и ненесущих элементов и оценкой их состояния — именно этим ТЗК отличается от проекта перепланировки, где такого плана нет.

Читайте  Дополнительные ограничения при перепланировке нежилого помещения в историческом центре

Факт: ГБУ «Экспертный центр» по умолчанию выдает заключение с несущей способностью 800 кг на кв. м — это стандартная минимальная нагрузка. Получить большее значение можно только через инструментальное обследование с шурфованием конструкций и лабораторным анализом бетона.

Порядок согласования усиления несущей стены

Последовательность для нежилого помещения в многоквартирном доме Москвы выглядит так. Пропуск любого звена приводит к тому, что документы возвращаются на предыдущий этап.

Как согласовать усиление несущей стены: пошаговая инструкция

  1. Шаг 1. Соберите исходные данные: планы БТИ без красных линий, выписку ЕГРН, правоустанавливающие документы, сведения о серии и годе постройки дома.
  2. Шаг 2. Закажите обследование и обмеры. Инженер фиксирует фактическое состояние, конструктор оценивает принципиальную возможность устройства проема в конкретной стене.
  3. Шаг 3. Разработайте проект перепланировки и переустройства с разделом КР и техническое заключение. Для помещения с торговым или производственным назначением дополнительно готовится раздел технологических решений — его проверяет санитарная экспертиза.
  4. Шаг 4. Проведите конструктивные решения через МНИИТЭП или ГБУ «Экспертный центр» и получите экспертное заключение СЭС.
  5. Шаг 5. Подайте комплект в Мосжилинспекцию и получите решение о согласовании. Работы начинаются только после него и выполняются строго по проекту.
  6. Шаг 6. Вызовите инспектора на приемку, получите акт о завершенном переустройстве и перепланировке, закажите в БТИ новые поэтажные планы: согласованная конфигурация отражается на них в черных линиях.
  7. Шаг 7. Закажите технический план у кадастрового инженера и подайте его в Росреестр для внесения изменений в ЕГРН. Раздел КР входит в приложения технического плана.

Сроки прохождения экспертных организаций стоит закладывать отдельно. При обращении напрямую заявителям в 2025 году называли сроки рассмотрения до 4-4,5 лет по ГБУ «Экспертный центр», а по МНИИТЭП примерных сроков не устанавливали вовсе. Мы ведем документацию по этим объектам потоком и рассчитываем конструктив своими силами, передавая на проверку готовый комплект в требуемом формате, поэтому рассмотрение занимает порядка 20 дней.

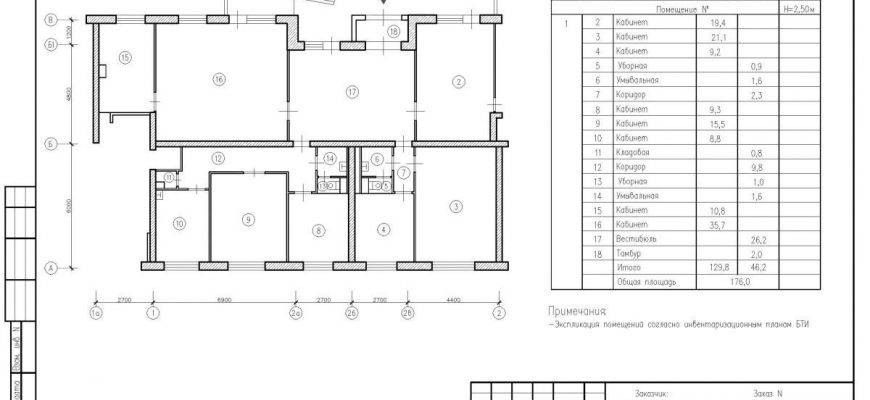

Поэтажный план нежилого помещения с экспликацией из проекта перепланировки
План после перепланировки с пересчитанной экспликацией — основа для технического плана, по которому Росреестр вносит изменения в ЕГРН.

Когда схема перепланировки не работает

Есть ситуация, в которой корректно подготовленный комплект все равно приводит к приостановке. 30 января 2025 года Росреестр направил регистраторам методические рекомендации по проверке документов о перепланировке. Логика документа: понятия перепланировки в Градостроительном кодексе нет, а по правовой позиции Верховного Суда изменение нежилых помещений в нежилых зданиях можно рассматривать как реконструкцию. Из этого следует требование к заявителю подтвердить законность реконструктивных работ, то есть представить разрешение на строительство и разрешение на ввод объекта в эксплуатацию.

Получить эти документы под перепланировку невозможно: Госстройнадзор как профильный орган различает перепланировку и реконструкцию и разрешение на реконструкцию по такому объекту не выдаст. Практика при этом неоднородна: по одному объекту с устройством внутренней лестницы регистратор пишет о реконструкции и приостанавливает учет, по другому аналогичному объекту замечаний нет. Единственный работающий выход в такой ситуации — оспаривание приостановки или отказа в суде. Юристы СМВ Групп ведут такие споры от имени компании как изготовителя технического плана, и каждый кейс мы оцениваем отдельно до выхода в процесс.

Когда усиление стены согласовать нельзя

Часть решений не проходит независимо от качества расчета. Проем в вентиляционном или санитарно-техническом коробе не согласуют: их габариты зафиксированы в ЕГРН и должны быть восстановлены в исходных границах. Не пройдет и вариант, при котором усиление наружной стены увеличивает площадь или объем здания: это уже признак реконструкции с другим порядком получения разрешений. По объектам культурного наследия проект вправе разрабатывать только организация с лицензией Министерства культуры. Если исходные данные показывают такую ситуацию, честный ответ — менять техническое решение, а не пытаться провести его через инспекцию.

Практика: кейс и ответы на технические вопросы

Кейс из практики: легализация выполненных работ в помещении МКД

Объект и задача. Нежилое помещение на первом этаже многоквартирного дома в Москве. Собственник выполнил перепланировку и переустройство без разрешительной документации, фактическая конфигурация перестала соответствовать сведениям ЕГРН и документам БТИ. Задача — легализовать выполненные работы и привести в порядок все учетные и регистрационные документы.

Что сделали специалисты. На первом этапе инженеры провели комплексные обмеры: зафиксировали линейные размеры, конфигурацию стен и перегородок, расположение инженерных коробов и выступов, привязку оконных и дверных проемов, сантехнического оборудования и параметров входной группы. Результаты сверили с последним актуальным поэтажным планом БТИ и определили состав фактических изменений. По итогам обследования подготовили техническое заключение о допустимости и безопасности выполненных работ с выводами о том, что несущие конструкции не затронуты, работа инженерных систем здания не нарушена.

Согласования и приемка. Направили письмо в Департамент городского имущества Москвы и получили согласие на узаконивание, прошли санитарно-эпидемиологическую службу, подали в Мосжилинспекцию комплект из заявления, правоустанавливающих документов, технического заключения, согласия ДГИ и заключения СЭС. Инспектор выехал на объект, сверил фактическую планировку с поданной документацией, после чего инспекция выдала акт о завершенном переустройстве.

Результат. На основании акта БТИ провело инвентаризацию и выпустило новый поэтажный план, где измененная конфигурация отражена в черных линиях. Кадастровый инженер подготовил технический план, Росреестр внес новые сведения о конфигурации и площади. Собственник получил выписку ЕГРН с актуальными данными и возможность продавать, сдавать в аренду и закладывать объект без ограничений.

Вопрос эксперту

Чем усиление проема отличается от усиления стены целиком? Усиление проема — это рама или обойма, которая перехватывает нагрузку над вырезанным участком и передает ее на приопорные зоны. Предмет расчета здесь — перемычка и опоры. Усиление стены как конструкции назначается по результатам обследования, когда выявлено ее аварийное или ограниченно работоспособное состояние, и рассчитывается уже вся стена, а не участок над проемом.

Читайте  Перепланировка нежилого помещения: стоимость всех этапов в 2025 году

Что именно инженер замеряет на выезде? Фактическую ширину и высоту проема, высоту от уровня земли до подоконника при работах по наружной стене, тип материала и толщину стены. Обязательна фотофиксация изнутри и снаружи. Эти данные передаются конструктору как исходные для подбора усиления.

Что означает несущая способность 800 кг на кв. м в заключении? Это минимальное стандартное значение, которое экспертная организация выдает без инструментального подтверждения. Под него проходят облегченные металлические каркасные конструкции, но не проходит, например, пирог пола из плиты перекрытия, цементно-песчаной стяжки и керамогранита. Чтобы получить большее значение, нужны шурфы и лабораторный анализ материала.

Почему проем в вентиляционном коробе не согласуют? Вентиляционные и санитарно-технические короба относятся к общедомовому имуществу, их сечение и габариты зафиксированы в ЕГРН. Уменьшение сечения шахты не согласуется, короб восстанавливается в исходных границах до визита инспектора.

Стоимость проекта усиления и согласования перепланировки

Итоговая сумма складывается из трех частей: обследование и проектирование, прохождение экспертных и согласующих органов, кадастровые работы с регистрацией. На цену влияют тип здания, площадь объекта, количество проемов и необходимость инструментального обследования.

Услуга Стоимость
Проект усиления проема в несущей стене от 120 000 руб.
Выезд инженера от 50 000 руб.
Проект перепланировки и техническое заключение (для МКД) от 250 000 руб.
Проект перепланировки (нежилые здания) от 280 000 руб.
Согласование в СЭС от 150 000 руб.
Получение акта ввода в эксплуатацию МЖИ/МВК (планируемые работы) от 630 000 руб.
Получение акта ввода в эксплуатацию МЖИ/МВК (выполненные работы) от 450 000 руб.
Технический план для перепланировки от 250 000 руб.
Регистрация перепланировки в Росреестре от 450 000 руб.

Позиции приведены по действующему прайс-листу на услуги СМВ Групп и указаны как минимальные. Итоговая смета зависит от того, требуется ли инструментальное обследование, сколько проемов затрагивается и идет ли объект по схеме планируемых или уже выполненных работ.

Типовые объекты, по которым мы вели согласование, с указанием города и состава работ собраны в разделе выполненных работ компании — по нему удобно сопоставить свою ситуацию с уже пройденными проектами.

Выводы

Вмешательство в несущую стену выводит объект из категории ремонта: конфигурация помещения меняется, а вместе с ней меняются сведения, которые должны попасть в ЕГРН. Маршрут определяет тип здания — помещение в многоквартирном доме идет через жилищную инспекцию с предварительным подтверждением конструктива у автора проекта дома или экспертной организации, отдельно стоящее нежилое здание закрывается разделом КР и техническим планом. Работы, выполненные без этого пути или с отклонением от согласованного проекта, возвращаются штрафом, предписанием и повторным циклом документации по более дорогой схеме.

СМВ Групп работает с нежилой недвижимостью Москвы и Санкт-Петербурга с 2014 года, за это время реализовано более 2300 проектов; в команде 45 специалистов со средним опытом более 15 лет, компания состоит в СРО по проектированию и кадастровым работам. Мы ведем такие задачи от обмеров и расчета усиления до записи в реестре, включая судебное оспаривание приостановок, когда регистратор усматривает в перепланировке реконструкцию.

Частые вопросы

Нужно ли согласие всех собственников дома при устройстве проема в несущей стене?

Согласие требуется, когда работы уменьшают общее имущество многоквартирного дома. Вырезание участка наружной стены суды рассматривают как присоединение части общего имущества, и по статьям 36 и 40 Жилищного кодекса нужно согласие 100% собственников помещений, а не двух третей. Протокол общего собрания оформляется по регламенту жилищной инспекции: протокол с ошибками равносилен его отсутствию.

Можно ли усилить проем, если по стене уже идет трещина?

Сначала выполняется техническое заключение о состоянии конструкций. Конструктор оценивает, работоспособна ли стена: возможно, ее требуется усиливать независимо от устройства проема, а иногда проем в этой стене невозможен вовсе. Решение принимается по результатам обследования, а не по желаемым габаритам проема.

Отвечает ли арендатор, если проем расширяли под его оборудование?

Административная ответственность за несогласованную перепланировку лежит на собственнике помещения. Арендодатель вправе потребовать от арендатора документ, на основании которого проводились работы, и подтверждение их безопасности для дальнейшей эксплуатации. Сетевые арендаторы, как правило, сами требуют пройти согласование до начала работ и получить акт.

Нужен ли технический план, если площадь помещения не изменилась?

Да, если изменилась конфигурация: появился новый проем или изменились габариты существующего. Сведения в ЕГРН отражают в том числе расположение проемов, и вносятся они только на основании технического плана. Раздел КР при этом включается в приложения технического плана.

Всегда ли требуется инструментальное обследование с шурфованием?

Нет. Оно нужно, когда стандартной несущей способности 800 кг на кв. м не хватает под планируемую конструкцию, при деревянных перекрытиях и при сомнениях в фактическом состоянии материала. Обследование проводится с выемкой материала и лабораторным анализом, что увеличивает и стоимость, и срок всего процесса согласования.

Чем отличается процедура в Санкт-Петербурге?

Согласование идет через межведомственную комиссию районной администрации по распоряжению Жилищного комитета 735-Р, а не через единый городской орган, и требования комиссий по районам различаются. Техническое заключение о состоянии конструкций там запрашивают именно тогда, когда затрагиваются несущие элементы или перекрытия; при простой перепланировке без вмешательства в конструктив оно не требуется. По объектам культурного наследия добавляется КГИОП.
