Отдельный вход в нежилое помещение первого этажа узаконивается тремя слоями документов сразу: перепланировкой, изменением фасада и внесением новых сведений в ЕГРН. Порядок для Москвы задают 508-ПП от 25.10.2011 о согласовании перепланировок, 432-ПП от 27.08.2012 о работах, не требующих разрешения на строительство, и 94-ПП от 02.02.2022 об изменении внешнего архитектурного решения нежилых зданий. По 94-ПП Москомархитектура рассматривает только планируемые работы: на уже выполненный вход выдается отказ с требованием привести объект в соответствие. Маршрут определяет тип объекта: помещение в многоквартирном доме идет через Мосжилинспекцию с протоколом общего собрания собственников, помещение в отдельно стоящем нежилом здании обходится проектом, техническим заключением и техпланом.
Разберем пороги, которые закрывают узаконивание полностью: 10 кв. м на входную площадку со ступенями, 1,5 м тротуара, который должен остаться для пешеходов, запрет входных групп выше первого этажа. Покажем, какие исходные данные собрать до старта и на каких формулировках Росреестр ставит приостановку по техплану перепланировки. Стоимость работ на 2026 год, кейс по узакониванию входа и перепланировки помещения площадью 594 кв. м и разбор конструктивных частностей — во второй половине статьи.
- Что именно придется узаконить: три слоя вместо одного
- Почему выполненный вход не согласуют по 94-ПП и что с этим делать
- Пороги, из-за которых вход не узаконят ни за какие деньги
- Когда узаконить отдельный вход не получится
- Согласие собственников: 100% голосов или ни одного
- Что собрать до старта: диагностика документов
- Как узаконить отдельный вход после выполненных работ: пошаговая инструкция
- Образцы документов по перепланировке и фасадам
- Приостановки Росреестра и реальные сроки
- Кейс из практики: узаконивание входа и перепланировки помещения 594 кв. м
- Вопрос эксперту
- Стоимость узаконивания отдельного входа
- Выводы
- Частые вопросы
- Можно ли сделать в одном помещении два отдельных входа?
- Нужно ли согласие банка, если помещение в ипотеке?
- Что делать, если крыльцо стоит на городской земле?
- Нужно ли вносить изменения в технический паспорт БТИ после узаконивания?
- Как устройство отдельного входа согласуют в Санкт-Петербурге?
- Изменится ли площадь и налог после регистрации?
- Нужен ли колористический паспорт при устройстве входа?
Что именно придется узаконить: три слоя вместо одного
Проем в наружной стене здания одновременно попадает под три разных регламента. Первый слой — перепланировка: изменилась конфигурация помещения, появился тамбур, сместились перегородки, поменялась площадь комнат. Второй слой — изменение фасада: в наружной стене появился новый дверной проем, крыльцо, ступени, козырек, пандус. Третий слой — кадастровый учет: фактическая конфигурация помещения перестала соответствовать сведениям ЕГРН и поэтажному плану БТИ, и это расхождение снимается только техническим планом.
Собственники обычно считают стоимость первого слоя и не считают два остальных. Практика показывает обратную пропорцию: около 80% объектов, с которыми к нам обращаются, имеют несогласованные изменения, и запрос «согласуйте фасад» почти всегда вскрывает еще и неучтенную перепланировку внутри помещения. Обратное тоже верно: устройство отдельного входа неизбежно тянет за собой изменение фасада, потому что вырезать проем в наружной стене и не тронуть внешний облик здания технически невозможно.
Кто именно согласует ваш случай, зависит от того, где расположено помещение и в каком здании.
| Ситуация | Кто согласует | Что критично |
|---|---|---|
| Помещение на первом этаже МКД, вход в наружной стене дома | Мосжилинспекция по 508-ПП, дополнительно Москомархитектура, если объект в перечне 94-ПП | Протокол ОСС со 100% голосов по статье 40 ЖК РФ, площадь входной группы до 10 кв. м, экспертное заключение СЭС |
| Встроенно-пристроенное помещение при МКД с обособленным фасадом | Мосжилинспекция | По позиции МЖИ и судов ОСС не требуется, но Росреестр может потребовать его при отметке в ЕГРН о вхождении помещения в состав МКД |
| Помещение в отдельно стоящем нежилом здании | Москомархитектура, если объект попадает в перечень 94-ПП; в остальных случаях только проект и техплан | Назначение здания и его адрес по перечню 94-ПП, письменные согласия собственников других помещений здания |
| Склад, производственное здание, отель, апарт-отель, нежилое общежитие | Согласование с Москомархитектурой не проводится | Этих назначений нет в перечне 94-ПП; проект фасада готовится для приложения к техническому плану |
| Объект культурного наследия | Орган охраны памятников, работы по лицензии Минкультуры | Фасад может входить в предмет охраны по охранному обязательству; термин «перепланировка» к таким зданиям не применяется |
Из таблицы следует практическое правило: бюджет считают от количества согласующих органов в цепочке. Каждый добавленный орган дает отдельный срок ожидания и отдельный риск отказа.

Почему выполненный вход не согласуют по 94-ПП и что с этим делать
94-ПП построено на согласовании планируемых изменений. Заявитель подает проект до начала работ, Москомархитектура проводит натурное обследование объекта и выдает заключение. Если вход уже прорублен, крыльцо залито, а витрина смонтирована, процедура по 94-ПП не запускается: выдается отказ и требование привести фасад в соответствие с документами. Формально единственный законный путь в этом случае — вернуть фасад в прежнее состояние, пройти согласование по планируемым работам и выполнить их заново.
Уважаемые клиенты!
В нашей статье вы найдете много полезной информации. Но если нет времени читать сейчас — просто позвоните. Наши эксперты ответят на ваши вопросы и помогут разобраться:
Москва:8-499-495-43-20
Санкт-Петербург:8 (812) 409-63-02
Консультации бесплатны и удобны — всегда рады помочь!
Внимание: ответственность за незаконное изменение фасада закреплена в Кодексе города Москвы об административных правонарушениях. Для юридических лиц штраф составляет до 500 000 руб., и вместе с ним выдается требование привести фасад в соответствие.
Спасает то, что 94-ПП действует не на все объекты. Постановление распространяется на административно-деловые, учебно-образовательные, культурно-просветительские, торгово-бытовые, лечебно-оздоровительные, спортивно-рекреационные, социально-реабилитационные и учебно-воспитательные объекты. Складов, производственных зданий, отелей, апарт-отелей и нежилых общежитий в этом перечне нет. Второй фильтр — территориальный: постановление действует в пределах Садового кольца и на улицах из утвержденного перечня. Если адреса объекта в перечне нет, согласование в Москомархитектуре не проводится вовсе.
В практике СМВ Групп проверка адреса и назначения здания по перечню 94-ПП идет до подписания договора. Когда объект в перечень не попадает, услуга согласования с Москомархитектурой в смету не закладывается: проект изменения фасада разрабатывается, подписывается проектной организацией, согласуется с заказчиком и прикладывается к техническому плану для Росреестра. Это принципиально дешевле полной процедуры и по деньгам, и по срокам.
Отдельно проверяются два дисквалификатора из самого постановления. Первый: объект возведен на земельном участке с нарушением требований по его использованию, например участок предоставлен под магазин, а построена школа. Второй: работы по изменению внешних поверхностей требуют получения разрешения на строительство, то есть выходят за перечень 432-ПП. В обоих случаях процедура изменения фасада не применяется, и задача переходит в другую плоскость.

Пороги, из-за которых вход не узаконят ни за какие деньги
Отказ чаще приходит не из-за качества проекта, а из-за габаритов конструкции, которую собственник построил на глаз. Пороги жесткие и проверяются по чертежу.
| Параметр | Значение | Основание и последствие превышения |
|---|---|---|
| Площадь входной площадки и ступеней без учета пандуса | не более 10 кв. м | 508-ПП. При превышении Мосжилинспекция согласование не выдает, требуется оформление аренды земли у города |
| Крыльца и приямки сверх параметров 432-ПП | свыше 15 кв. м | 432-ПП. Работы выходят за перечень и требуют получения разрешения на строительство |
| Ширина прохода для пешеходов после устройства лестницы или крыльца | не менее 1,5 м | 94-ПП. Устройство входов, нарушающее нормативную ширину тротуара, Москомархитектура не согласует |
| Этаж размещения входной группы | только первый | 94-ПП. Устройство входов и входных групп на вторые и вышерасположенные этажи запрещено |
| Площадка перед наружной дверью | от 1,5 ширины дверного полотна | Противопожарные требования к наружным эвакуационным выходам нежилых помещений |
| Габариты эвакуационного выхода | от 1,9 м по высоте, от 0,8 м по ширине | При одновременном пребывании более 50 человек в Москве обязательны два эвакуационных выхода |
Факт: в лимит 10 кв. м по 508-ПП входят только входная площадка и ступени. Пандус в расчет не берется, поэтому доступная для маломобильных групп конструкция сама по себе порог не нарушает.
К габаритам добавляется запрет на перекрытие элементов фасада. Лестница или козырек не должны закрывать и деформировать архитектурный декор, поверхности с ценной отделкой, знаки адресации, мемориальные и памятные доски, дорожные знаки и указатели остановок общественного транспорта. Кирпич, керамогранит, керамическую плитку и облицовку природным камнем оставляют в заводском виде: закрасить фрагмент вокруг нового входа нельзя, придется приводить в единый вид весь фасад. Полный перечень работ по 432-ПП, для которых не требуется разрешение на строительство, опубликован на официальном портале мэра и правительства Москвы, и по нему удобно проверить свой случай до обращения к проектировщикам.
Мы выезжаем на объект и обмеряем фактическую входную группу до начала проектирования. Расхождение построенного крыльца с планом БТИ на полметра переводит проект из категории «узакониваем как есть» в категорию «демонтируем и переделываем», а это другой бюджет и другой срок.

Когда узаконить отдельный вход не получится
Есть ситуации, в которых заказывать проект бессмысленно, и честнее сказать об этом до договора.
- Входная площадка со ступенями заведомо больше 10 кв. м, а оформить аренду участка под ней собственник не готов или не может.
- Крыльцо занимает более 15 кв. м: работы перестают быть изменением фасада и требуют разрешения на строительство.
- После лестницы остается менее 1,5 м тротуара, и сузить конструкцию нельзя из-за перепада высот.
- Вход организован на второй этаж: 94-ПП такие решения не допускает.
- Фасад входит в предмет охраны объекта культурного наследия: изменения проходят как реставрационные работы по лицензии Минкультуры.
- Собственники МКД принципиально не дают согласие, а помещение не имеет признаков встроенно-пристроенного.
Согласие собственников: 100% голосов или ни одного
Устройство отдельного входа в многоквартирном доме требует согласия всех собственников помещений, а не двух третей. Основание — статья 40 Жилищного кодекса РФ: если перепланировка невозможна без присоединения к помещению части общего имущества, нужно согласие всех собственников. Наружная стена дома относится к общему имуществу, а вырезанный в ней проем суды трактуют именно как присоединение общего имущества. Статья 36 ЖК РФ дополняет картину: уменьшение размера общего имущества в МКД допускается только с согласия всех собственников помещений.
Для остальных фасадных изменений, которые не затрагивают конструктив наружной стены, обычно достаточно не менее двух третей голосов. Голоса считают не по людям, а по площади: собственник помещения на 100 кв. м имеет больший вес, чем владелец 30 кв. м. Протокол общего собрания оформляется строго по регламенту Мосжилинспекции, иначе МЖИ выдает отказ, и собрание приходится проводить заново.
Процедура проведения собраний корректируется по нескольку раз в год, и подрядчики на этом рынке не всегда успевают за изменениями. Самый устойчивый вариант для собственника нежилого помещения — обращаться в управляющую компанию, ТСЖ или Жилищник. Они проводят собрания для собственных задач регулярно, знают актуальный порядок уведомления и могут включить ваш вопрос в повестку планового собрания.
Полезно знать: если помещение встроенно-пристроенное и его фасад конструктивно обособлен от дома, ОСС не требуется. По своду правил достаточно выступа около 1,5 м относительно основного фасада здания, чтобы объект признавался встроенно-пристроенным. Мосжилинспекция выдает акты по таким помещениям без протокола собрания.
Позиция подкреплена судебной практикой. Арбитражный суд города Москвы решением от 13 марта 2024 года отказал фонду капитального ремонта во взыскании с собственника встроенно-пристроенного помещения 599 тыс. руб. взносов за два года. В мотивировке зафиксировано, что такие помещения представляют собой конструктивно изолированный самостоятельный объект с собственными входами и выходами с улицы, не содержат частей, обслуживающих многоквартирный дом, и потому не относятся к общему имуществу. Отдельно отмечено, что общий с домом адрес не свидетельствует о тождественности объектов. В другом деле конца 2024 года Мосжилинспекция прямо заявила в суде, что по встроенно-пристроенным помещениям согласие всех собственников МКД не требуется.
У Росреестра на этот счет своя логика. Если в ЕГРН стоит отметка о вхождении помещения в состав многоквартирного дома, регистратор может потребовать протокол ОСС независимо от фактической обособленности фасада. Этот риск закладывается в план работ заранее: либо готовится обоснование со ссылкой на судебную практику, либо вопрос решается через обжалование приостановки.
Что собрать до старта: диагностика документов
Сроки чаще всего срываются на этапе исходных данных. Проверять их нужно до расчета стоимости, пока состав работ еще можно скорректировать.
- Кадастровый номер объекта. Без него не заказать выписку и не начать работу.
- Выписка из ЕГРН в электронном виде. Нужен XML-файл с файлом подписи: из скана или фотографии графику поэтажного плана извлечь нельзя.
- Поэтажный план и экспликация БТИ, если графики в выписке нет. Общая площадь в экспликации должна совпадать со сведениями ЕГРН.
- Проверка красных линий на планах БТИ. Красные отметки означают ранее выполненную и неузаконенную перепланировку. В этом случае запрашиваются предыдущие планы БТИ, где изменений еще не было: регистратору нужна вся хронология.
- Сведения об обременениях. При ипотеке потребуется письменное согласие банка на перепланировку, иначе Росреестр вынесет приостановку. Аренда как обременение процедуре не мешает.
- Координаты здания в ЕГРН, если техплан готовится на здание целиком. При их отсутствии нужен выезд геодезиста, и это отдельные работы и отдельные деньги.
- Статус помещения относительно МКД. Обычное помещение в доме или встроенно-пристроенное с обособленным фасадом: от ответа зависит, нужен ли протокол ОСС.
Лайфхак: координаты и контур здания видны на публичной кадастровой карте Росреестра по кадастровому номеру. Проверка занимает минуту и заранее показывает, понадобится ли выезд геодезиста.
Мы запрашиваем электронную выписку ЕГРН до расчета стоимости и смотрим три вещи: есть ли графика, есть ли координаты и что стоит в графе обременений. Эти три ответа определяют состав работ точнее, чем описание объекта со слов заказчика.

Как узаконить отдельный вход после выполненных работ: пошаговая инструкция
- Шаг 1. Проверьте объект по фильтрам 94-ПП: назначение здания, адрес в перечне территорий, статус объекта культурного наследия. От результата зависит, нужен ли Москомархитектуре ваш проект вообще.
- Шаг 2. Закажите электронную выписку ЕГРН и планы БТИ, сверьте фактическую планировку с документами и зафиксируйте все расхождения, включая габариты построенной входной группы.
- Шаг 3. Проведите обмеры и фотофиксацию на объекте, подготовьте эскиз изменения фасада с отражением фактического состояния.
- Шаг 4. Разработайте проект перепланировки и проект изменения фасада, а при затронутых несущих элементах — конструктивные решения с расчетом нагрузок.
- Шаг 5. Получите техническое заключение о допустимости и безопасности ранее выполненных работ. Для помещения в МКД параллельно оформляется экспертное заключение СЭС и протокол ОСС.
- Шаг 6. Подайте комплект в Мосжилинспекцию, пройдите выездную приемку инспектора и получите акт о завершенном переустройстве, а затем новый поэтажный план БТИ в черных линиях.

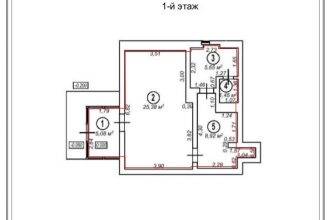

- Шаг 7. Подготовьте технический план и подайте его в Росреестр. Результат процедуры — выписка ЕГРН с актуальными конфигурацией и площадью.
Образцы документов по перепланировке и фасадам
Комплект собран под задачу узаконивания входа: начинайте с образца технического заключения, именно оно доказывает безопасность уже выполненных работ.
| Документ | Скачать |
|---|---|
| Образец технического заключения о допустимости и безопасности перепланировки | Скачать |
| Образец проекта перепланировки нежилого помещения | Скачать |
| Образец заявления о согласовании перепланировки | Скачать |
| Техническое задание на проектирование изменения фасадов | Скачать |
| Образец паспорта фасада здания в Москве | Скачать |
Приостановки Росреестра и реальные сроки
Проектная и согласовательная часть заканчивается техническим планом, и здесь появляется отдельный набор рисков. Приостановки по перепланировке повторяются из раза в раз, и почти все они связаны не с существом работ, а с оформлением.
- Перепланировка до определенной даты не была узаконена, а документов БТИ на тот период нет. Решается заказом планов БТИ без красных линий на более раннюю дату.
- В техническом заключении нет обоснования изменения площади объекта. Требуется описание каждой комнаты с размерами и отличиями от сведений ЕГРН.
- Контур помещения указан неверно. Контур отражается по данным графики из выписки ЕГРН, а при ее отсутствии — по внутренней части стены.
- Не указаны линейные размеры. Регистраторы проверяют площади именно по размерам, поэтому в каждой комнате их должно быть минимум два.
- Техническое заключение датировано тем же числом, что и проектная документация. Дату заключения ставят на 15-20 дней позже проекта.
Отдельный сюжет — количество входных групп. 432-ПП исходит из того, что на одно нежилое помещение приходится одна входная группа. При попытке зарегистрировать помещение с несколькими входными группами Росреестр приостанавливает регистрационные действия. Рабочая схема состоит в том, чтобы юридически разделить одну основную входную группу и один или несколько дополнительных входов, а необходимость дополнительных выходов подтвердить расчетом пожарных рисков как условие безопасной эвакуации. Позиция подтверждена выигранными делами против Росреестра, но судебный этап в таких проектах закладывается в план работ как вероятный, а не как исключение.
Кейс из практики: узаконивание входа и перепланировки помещения 594 кв. м
Год и объект. 2022 год, Москва, нежилое помещение магазина автозапчастей площадью 594 кв. м. Заказчик — арендатор помещения. Срок выполнения всего комплекса работ — менее одного месяца.
Задача. Арендатор организовал для клиентов зону ожидания и самостоятельно выполнил перепланировку, которая затронула не только внутреннюю конфигурацию помещений, но и внешний вид фасада здания. После завершения строительных работ потребовалось узаконить фактическое состояние объекта: подготовить проект изменения фасада, проект перепланировки, техническое заключение о безопасности выполненных работ, технический план и зарегистрировать изменения в Росреестре.
Что сделали. Помощник кадастрового инженера выехал на объект и провел обмеры. По их результатам разработали проект перепланировки и проект изменения фасадов, затем подготовили техническое заключение о безопасности выполненных строительных работ. Кадастровые инженеры сформировали технический план с новой конфигурацией помещений. Перед подачей технический план прошел проверку по внутреннему чек-листу из 50 пунктов, собранному из накопленных замечаний регистраторов.
Результат. Регистрация технического плана в Росреестре прошла с первого раза, без приостановок. Весь цикл от обмеров до внесения сведений в ЕГРН занял менее месяца, тогда как аналогичные задачи нередко растягиваются до полугода. Заказчик получил выписку ЕГРН с актуальными сведениями и возможность распоряжаться объектом без юридических ограничений.
Вопрос эксперту
Нужны ли конструктивные решения, если проем вырезан в наружной стене?
Да. Элементы фасада часто несут конструктивную нагрузку, поэтому раздел КР с расчетом усиления проема и проверкой допустимой нагрузки на перекрытие входит в комплект. Без него техническое заключение не подтвердит безопасность выполненных работ ни для Москомархитектуры, ни для Росреестра.
Устройство отдельного входа — это реконструкция?
Нет, если работы укладываются в перечень 432-ПП и не выходят за ранее установленные координаты объекта. Реконструкция начинается там, где здание выходит за границы своего контура на земельном участке или увеличивается его объем. Изменения фасада, описанные в 432-ПП, 94-ПП и 114-ПП, реконструктивными работами не являются.
Требуются ли инженерные изыскания?
По 508-ПП в пояснительной записке проекта указываются реквизиты отчетной документации по результатам инженерных изысканий именно в случае устройства отдельного входа. Для перепланировок без нового входа этот пункт не применяется.
Что должно быть перед наружной дверью?
Площадка шириной не менее полутора ширин дверного полотна: при полотне 900 мм это минимум 1,35 м. Дополнительно при наружных входах для посетителей предусматривают тамбур либо воздушно-тепловую завесу, и отсутствие того и другого инспекция фиксирует как замечание.
Стоимость узаконивания отдельного входа
Итоговая смета складывается из объема проектных работ, количества согласующих органов и того, затронуты ли несущие конструкции. Ниже позиции, из которых обычно собирается комплект по отдельному входу.
| Услуга | Стоимость |
|---|---|
| Проект перепланировки фасада | от 300 000 руб. |
| Техническое заключение по фасадам | от 155 000 руб. |
| Проект усиления проема в несущей стене | от 120 000 руб. |
| Проект перепланировки (нежилые здания) | от 280 000 руб. |
| Технический план для перепланировки | от 250 000 руб. |
| Согласование в МКА | от 255 000 руб. |
| Регистрация техплана на раздел или перепланировку в Росреестре | от 220 000 руб. |
| Выезд кадастрового инженера | от 50 000 руб. |
Цены указаны как «от» и уточняются после анализа выписки ЕГРН и планов БТИ: площадь объекта, состояние документов и наличие несущих элементов в зоне работ меняют объем разделов проекта. Полный перечень позиций по проектным, кадастровым и согласовательным работам собран на странице стоимости услуг СМВ Групп. Отдельно стоит учитывать, что услуга согласования изменения фасада в Москомархитектуре для заявителя бесплатна, а расходы формируют подготовка документации и сопровождение процедуры.
Типовые объекты, сроки и результаты по согласованиям фасадов, перепланировок и кадастровому учету собраны в разделе выполненных работ компании: по нему проще соотнести свою ситуацию с уже пройденными процедурами.
Выводы
Узаконивание отдельного входа после выполненных работ распадается на три параллельные задачи: доказать безопасность конструкции техническим заключением, закрыть фасадную часть по региональному регламенту и привести сведения ЕГРН в соответствие с фактом. Стоимость проекта определяют два фактора: количество согласующих органов в цепочке и то, укладываются ли габариты построенной входной группы в пороги 508-ПП и 432-ПП. Проверять их нужно до найма проектировщика: конструкция площадью 12 кв. м не станет законной ни за какие деньги, пока ее не уменьшат или пока не оформлена аренда земли под ней.
СМВ Групп работает с нежилыми объектами в Москве и Санкт-Петербурге с 2014 года, реализовала более 2300 проектов и состоит в СРО по проектированию и кадастровым работам. Проектировщики и кадастровые инженеры компании ведут такие задачи целиком: от обмеров и проверки исходных данных до выписки ЕГРН с актуальной конфигурацией помещения.
Частые вопросы
Можно ли сделать в одном помещении два отдельных входа?
Формально 432-ПП исходит из того, что на одно нежилое помещение приходится одна входная группа, и при регистрации объекта с несколькими входными группами Росреестр выносит приостановку. Задача решается через юридическое разграничение: одна основная входная группа и дополнительные входы, необходимость которых подтверждается расчетом пожарных рисков для эвакуации. Такой подход подкреплен выигранными судебными делами, но судебный этап нужно закладывать в срок и бюджет проекта заранее.
Нужно ли согласие банка, если помещение в ипотеке?
Да. Любые изменения объекта, находящегося в залоге, требуют письменного согласия залогодержателя. Без этого документа Росреестр приостановит учет изменений по техническому плану. Обременение видно в выписке ЕГРН в разделе об ограничениях прав, поэтому вопрос закрывается на этапе сбора исходных данных, а не после подачи.
Что делать, если крыльцо стоит на городской земле?
Входная площадка со ступенями площадью свыше 10 кв. м по 508-ПП согласование в Мосжилинспекции не проходит, и один из вариантов — оформление аренды земельного участка под конструкцией у города. Это другой бюджет и другой срок, поэтому перед выбором маршрута считают, дешевле ли уменьшить крыльцо до нормативного размера.
Нужно ли вносить изменения в технический паспорт БТИ после узаконивания?
Для нежилых зданий это не обязательная процедура: основные характеристики объекта хранятся в ЕГРН. Внесение сведений в БТИ выполняется по желанию собственника или по требованию вышестоящей организации и оплачивается по тарифам БТИ в зависимости от площади. На крупных объектах свыше 20 000 кв. м стоимость технической инвентаризации с выпуском нового паспорта доходит до полутора миллионов рублей.
Как устройство отдельного входа согласуют в Санкт-Петербурге?
В Петербурге процедура называется проектом благоустройства элементов благоустройства. Сначала в Комитете по градостроительству и архитектуре получают задание на разработку проекта: подается заявление с доверенностью, выпиской ЕГРН, фотографиями и поэтажным планом с обозначением места устройства входа. Срок предоставления услуги — не более 22 рабочих дней, для листа согласования — не более 15 рабочих дней. К проекту заказывают топографический план с подземными коммуникациями в масштабе 1:500.
Изменится ли площадь и налог после регистрации?
Если технический план готовится на здание, площадь считается по внутренней поверхности наружных стен с учетом всех внутренних перегородок, поэтому кадастровая площадь чаще всего увеличивается даже без пристроек. Для помещения площадь считается как сумма площадей комнат по экспликации, перегородки в нее не входят. Рост кадастровой площади отражается на кадастровой стоимости и налоговой базе.
Нужен ли колористический паспорт при устройстве входа?
Колористический паспорт описывает только цвет и отделочные материалы фасада, новые дверные проемы, тамбуры и входные группы в него не входят. Для внесения изменений в ЕГРН он не применяется и к техническому плану не прикладывается. Если по объекту разрабатывается архитектурно-градостроительное решение, оно уже включает колористику, и отдельный паспорт в большинстве случаев не готовится.
